סטטיסטיקה: התחלות בנייה וגמר בנייה
ב-12 החודשים מאפריל 2022 עד מרס 2023 הונפקו היתרי בנייה ל-74,700 דירות, ירידה של 2.6% לעומת 12 החודשים הקודמים (אפריל 2021 עד מרס 2022). בתקופה זו החלה בנייתן של כ-62,480 דירות, ירידה של 10.4% לעומת 12 החודשים הקודמים.
מספרן של התחלות בנייה נטו (לאחר ניכוי הדירות שנהרסו במסגרת התחדשות עירונית) היה כ-58,720 דירות (כ-3,760 דירות קיימות נהרסו). כ-64.5% מהדירות שהחלה בנייתן נבנו למטרת מכירה, מהן כ-13.2% בסבסוד ממשלתי (5,340 דירות).
כ-35.5% מהדירות שהחלה בנייתן נבנו שלא למטרת מכירה, מהן כ-58.7% במסגרת בנייה עצמית וכ-13.5% למטרת השכרה. רבע מהדירות (כ-26.9%) נבנו במסגרת התחדשות עירונית, מהן כ-74.4% במסגרת תמ"א ופינוי-בינוי.
הערים המובילות בהתחלות בנייה ב-12 החודשים האמורים הן תל אביב-יפו, ירושלים, ראשון לציון, בת ים, באר שבע ואשקלון.
ב-12 החודשים מאפריל 2022 עד מרס 2023 הסתיימה בנייתן של כ-52,750 דירות, עלייה של 12.2% לעומת 12 החודשים הקודמים. משך הבנייה הממוצע של בניין (משוקלל לפי מספר הדירות שבו) הוא 33.7 חודשים. בסוף מרס 2023 הסתכם מספר הדירות בבנייה פעילה בכ-169.7 אלף דירות.
בתקופה זו הסתכם שטח התחלות הבנייה לכל הייעודים ב-15.6 מיליון מ"ר, כ-72.9% משטח זה נועד לבנייה למגורים.
היתרי בנייה

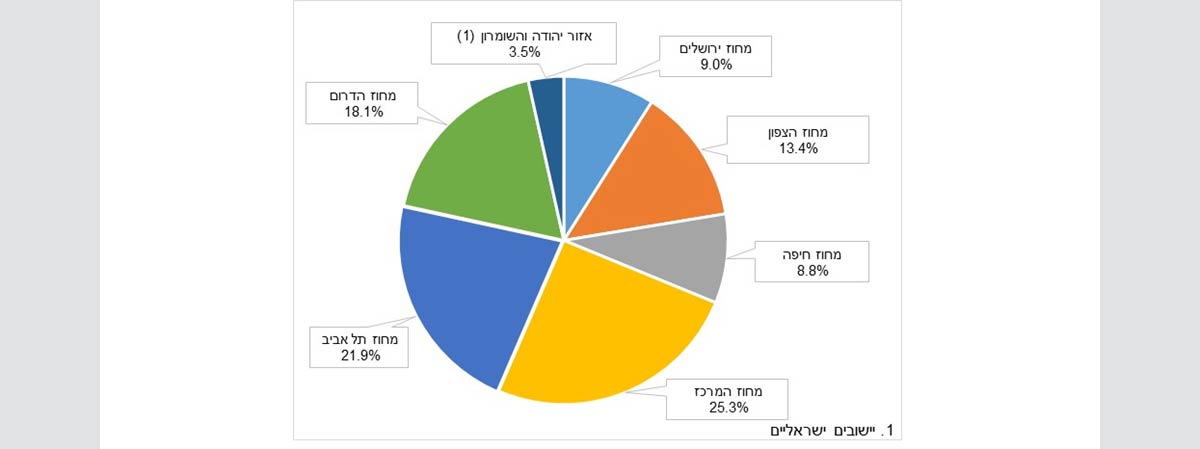

ב-12 החודשים מאפריל 2022 עד מרס 2023 הונפקו היתרי בנייה ל-74,700 דירות, ירידה של 2.6% לעומת 12 החודשים הקודמים. מסך הדירות שהונפקו בעבורן היתרים בתקופה זו, כ-46.0% היו במחוזות מרכז ותל אביב - 23.9% ו-22.1%, בהתאמה.

תרשים 1 - מספר הדירות שהונפקו בעבורן היתרי בנייה, לפי מחוז
התחלות בנייה
ב-12 החודשים האמורים החלה בנייתן של כ-62,480 דירות, ירידה של 10.4% לעומת 12 החודשים הקודמים. מספרן של התחלות הבנייה נטו היה כ-58,720 דירות, כלומר כ-94.0% מהדירות הן תוספתיות למשק, לאחר ניכוי של כ-3,760 דירות קיימות שנהרסו. כרבע (25.3%) מסך התחלות הבנייה היו במחוז המרכז, וכחמישית (21.9%) - במחוז תל אביב.

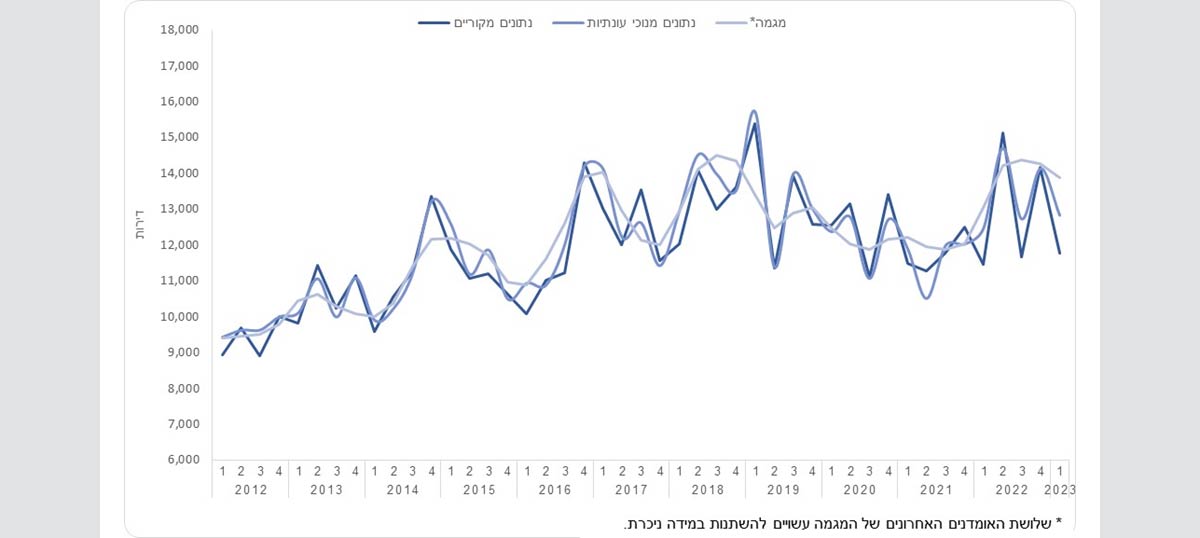

תרשים 2 - דירות שבנייתן החלה, לפי רבעון

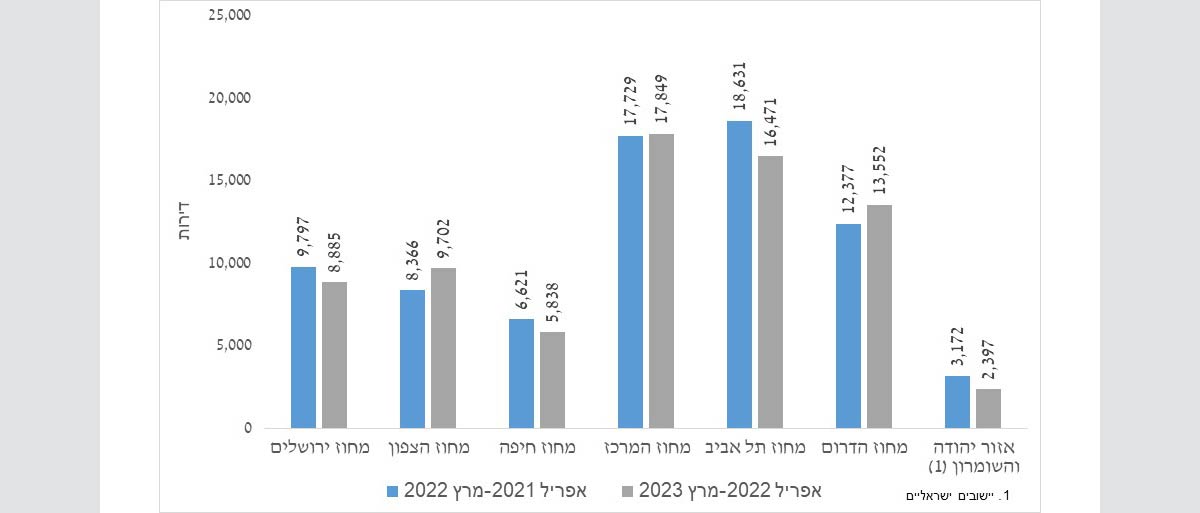

תרשים 3 - דירות שבנייתן החלה, לפי מחוז
מטרות בנייה ומאפיינים
כ-64.5% מהדירות שהחלה בנייתן נבנו למטרת מכירה, מהן כ-13.2% בסבסוד ממשלתי (כ-5,340 דירות). מספר הדירות הגדול ביותר במסגרת סבסוד ממשלתי היה במחוז מרכז, כ-2,270 דירות, שהן כ-42.5% מהדירות הנבנות במסגרת זו. כ-35.5% מהדירות שהחלה בנייתן נבנות שלא למטרת מכירה, מהן כ-58.7% במסגרת בנייה עצמית, כ-17.5% במסגרת עסקאות קומבינציה וכ-13.5% למטרת השכרה.

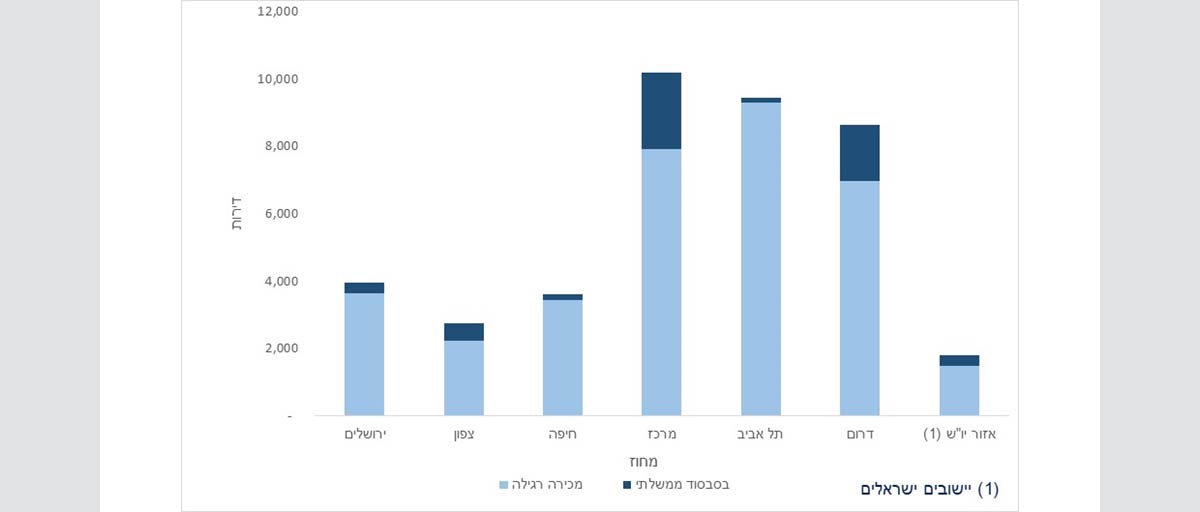

תרשים 4 - דירות שהחלה בבנייתן למטרת מכירה, לפי מחוז

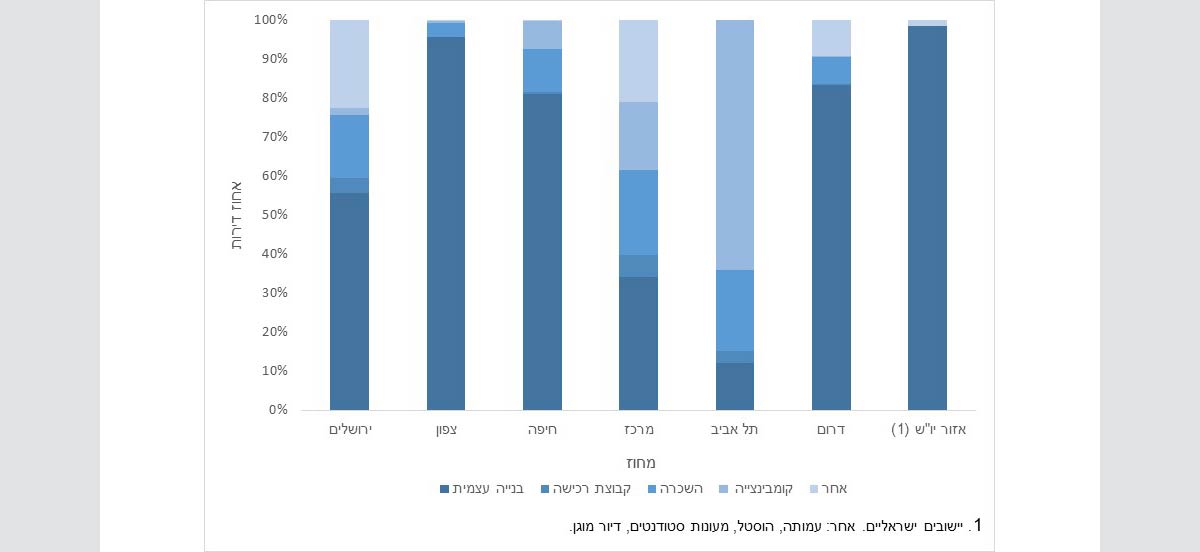

תרשים 5 - אחוז הדירות שהחלה בנייתן מסך הדירות שאינן למכירה, לפי מחוז
כ-92.2% מהדירות שהחלה בנייתן ב-12 החודשים מאפריל 2022 עד מרס 2023, נבנו בבניינים חדשים, וכ-7.8% מהדירות התווספו לבניינים קיימים (כ-4,860 דירות). מתוך כל הדירות בבניינים חדשים שהחלה בנייתן, כ-17.4% נבנו בבניינים בני דירה אחת עד שתיים (בתים יחידים ובתים דו-משפחתיים) וכ-14.3% נבנו בבניינים בני 100 דירות ויותר.

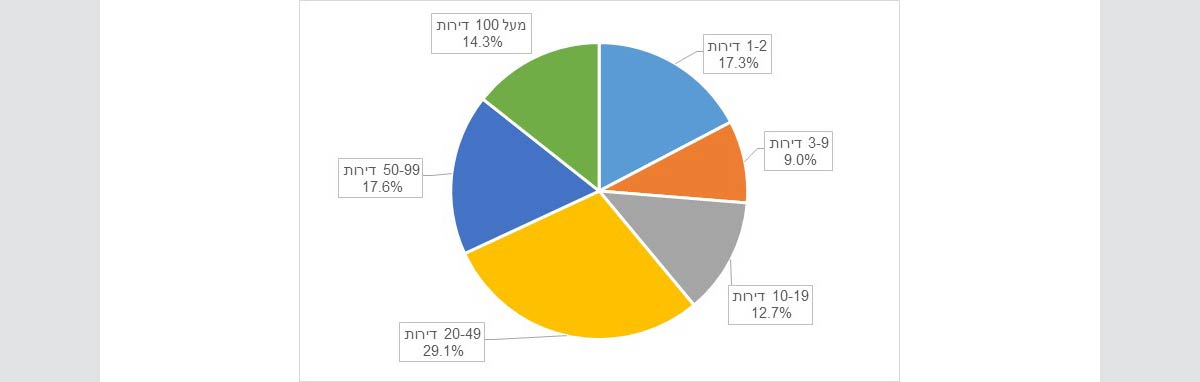

תרשים 6 - דירות שהחלה בנייתן בבניינים חדשים למגורים לפי מספר דירות בבניין
התחדשות עירונית
ב-12 החודשים האמורים החלה בנייתן של כ-11,970 דירות בעקבות הריסה של בניין קיים והקמה של בניין חדש. כ-61.1% מהן נבנו במחוז תל אביב וכ-21.7% - במחוז מרכז. מתוך הדירות שהחלה בנייתן בעקבות הריסה של בניין קיים והקמה של בניין חדש, כ-81.2% (9,720 דירות) נבנו במסגרת תמ"א 38/2 ופינוי-בינוי.
באותה תקופה החלה בנייתן של כ-4,870 דירות כתוספות בנייה לבניינים קיימים. כ-23.5% מהן נבנו במחוז תל אביב וכ-19.2% - במחוז מרכז. מתוך הדירות שהחלה בנייתן כתוספות בנייה לבניינים קיימים, כ-57.8% (2,810 דירות) נבנו במסגרת תמ"א 38.
התחלות בנייה של דירות לפי יישוב
יישובים שבהם החלה בנייתן של יותר מ-2,000 דירות ב-12 החודשים האמורים היו תל אביב-יפו (4,514), ירושלים (4,005), ראשון לציון (2,764), בת ים (2,652), באר שבע (2,200) ואשקלון (2,107).
היישובים הבולטים שבהם נמשכה בתקופה זו העלייה בהתחלות הבנייה שנרשמה ב-12 החודשים הקודמים היו באר שבע, פתח תקווה, אשדוד, רעננה, ראש העין, חיפה ושדרות.
בין היישובים שבהם נרשמה עלייה במספר הדירות שהחלה בנייתן ב-12 החודשים האמורים, לאחר ירידות שנרשמו ב-12 החודשים הקודמים, היו רמת גן, בני ברק, באר יעקב, קריית גת והוד השרון.
יישוב | אפריל 2019 עד מרס 2020 | אפריל 2020 עד מרס 2021 | אפריל 2021 עד מרס 2022 | אפריל 2022 עד מרס 2023 | אחוז שינוי: אפריל 2022 עד מרס 2023 לעומת אפריל 2021 עד מרס 2022 |
---|---|---|---|---|---|
סך הכול ארצי | 58,940 | 55,310 | 69,750 | 62,480 | 10.4- |
מזה: תל אביב-יפו | 4,345 | 3,610 | 5,255 | 4,514 | -14.1 |
ירושלים | 3,136 | 1,935 | 4,160 | 4,005 | -3.7 |
ראשון לציון | 1,827 | 1,900 | 2,980 | 2,764 | -7.2 |
בת ים | 1,045 | 525 | 3,017 | 2,652 | -12.1 |
באר שבע | 2,113 | 623 | 1,408 | 2,200 | 56.3 |
אשקלון | 1,358 | 3,658 | 3,953 | 2,107 | -46.7 |
רמת גן | 2,316 | 2,421 | 1,462 | 1,681 | 15.0 |
פתח תקווה | 503 | 841 | 1,562 | 1,669 | 6.9 |
נתניה | 1,347 | 2,060 | 2,386 | 1,577 | -33.9 |
בני ברק | 584 | 1,143 | 1,073 | 1,303 | 21.4 |
אשדוד | 1,056 | 925 | 970 | 1,266 | 30.5 |
בית שמש | 2,028 | 1,770 | 2,779 | 1,203 | -56.7 |
באר יעקב | 897 | 1,243 | 1,118 | 1,193 | 6.7 |
קריית גת | 2,229 | 774 | 555 | 1,190 | 114.4 |
לוד | 297 | 560 | 1,120 | 981 | -12.4 |
רעננה | 939 | 509 | 609 | 889 | 46.0 |
ראש העין | 174 | 76 | 559 | 867 | 55.1 |
חיפה | 433 | 564 | 639 | 864 | 35.2 |
קריית אונו | 609 | 1,452 | 1,023 | 716 | -30.0 |
שדרות | 812 | 93 | 528 | 669 | 26.7 |
הוד השרון | 271 | 527 | 438 | 663 | 51.4 |
הרצלייה | 1,732 | 515 | 1,153 | 661 | -42.7 |
אופקים | 395 | 206 | 642 | 637 | -0.8 |
מודיעין-מכבים-רעות | 1,128 | 1,265 | 501 | 586 | 17.0 |
אור יהודה | 860 | 94 | 1,171 | 565 | -51.8 |
נהרייה | 697 | 1,522 | 685 | 560 | -18.2 |
עפולה | 219 | 442 | 751 | 554 | -26.2 |
חולון | 556 | 1,541 | 740 | 548 | -25.9 |
נתיבות | 1,610 | 978 | 644 | 543 | -15.7 |
כפר סבא | 229 | 127 | 448 | 510 | 13.8 |
צפת | 37 | 65 | 74 | 505 | .. |
רמת השרון | 482 | 201 | 580 | 500 | -13.8 |
*יישובים שבהם החלה בנייתן של יותר מ-500 דירות בחודשים אפריל 2022 עד מרס 2023.
גמר בנייה
ב-12 החודשים מאפריל 2022 עד מרס 2023 הסתיימה בנייתן של כ-52,750 דירות, עלייה של 12.2% לעומת 12 החודשים הקודמים. המספר הגדול ביותר של דירות שבנייתן הסתיימה ב-12 החודשים האלה היה במחוז מרכז - כ-22.7% מכלל הדירות, ואילו במחוז חיפה - כ-9.1% בלבד. משך זמן הבנייה הממוצע של בניין היה בתקופה זו 27.3 חודשים, וממוצע משך זמן הבנייה המשוקלל לפי מספר הדירות בבניין היה 33.7 חודשים.
תרשים 7 - דירות שהסתיימה בנייתן, לפי רבעון
דירות בבנייה פעילה
בסוף מרס 2023 הסתכם מספר הדירות בבנייה פעילה ב-169.7 אלף דירות. כמחצית מכל הדירות בבנייה פעילה נמצאת במחוז תל אביב ובמחוז מרכז (26.5% ו-25.2%, בהתאמה), ורק 8.5% במחוז חיפה.
שטח הבנייה לפי ייעוד
ב-12 החודשים מאפריל 2022 עד מרס 2023 הסתכם שטח התחלות הבנייה לכל הייעודים ב-15.6 מיליון מ"ר. מכל שטח התחלות הבנייה, כ-72.9% יועדו לבנייה למגורים וכ-27.1% - לבנייה שלא למגורים. כ-54.1% משטח התחלות הבנייה שלא למגורים יועדו לתעשייה ולאחסנה (28.7%) ולמשרדים (25.4%).
באותם 12 חודשים הסתכם שטח גמר הבנייה לכל הייעודים ב-14.2 מיליון מ"ר. מכל שטח גמר הבנייה, כ-71.2% יועדו לבנייה למגורים, וכ-28.8% - לבנייה שלא למגורים.

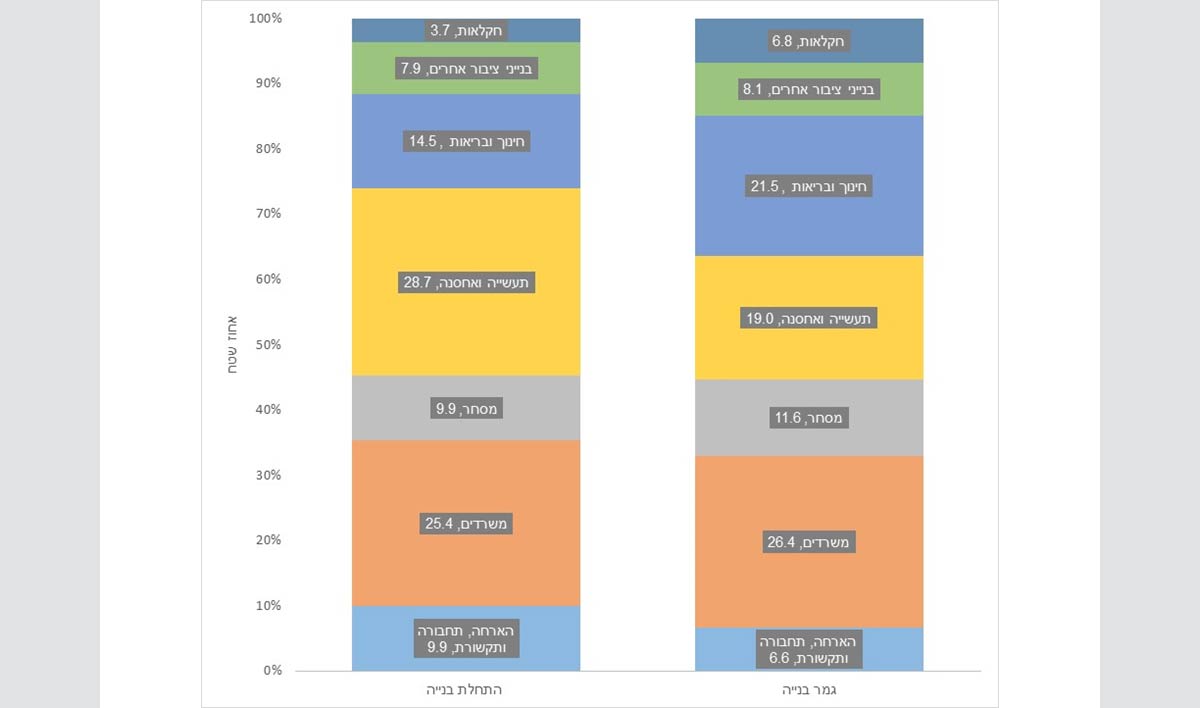

תרשים 8 - שטח הבנייה שלא למגורים לפי ייעוד ושלב בנייה, אחוזים
